Hydro Nenzing

PROJEKT MEGA

9

50 Jahre Hydro

8

Projekt Mega

Facts zum Projekt MEGA

  • Investitionsvolumen: 45 Millionen Euro
  • Bauzeit: ca. 18 Monate
  • Erweiterung um eine vierte Strangpressanlage –> P40 | Pressenstart: voraussichtlich Juni 2023
  • Erweiterung der Bearbeitungskapazitäten im Obergeschoss inkl. Büroflächen

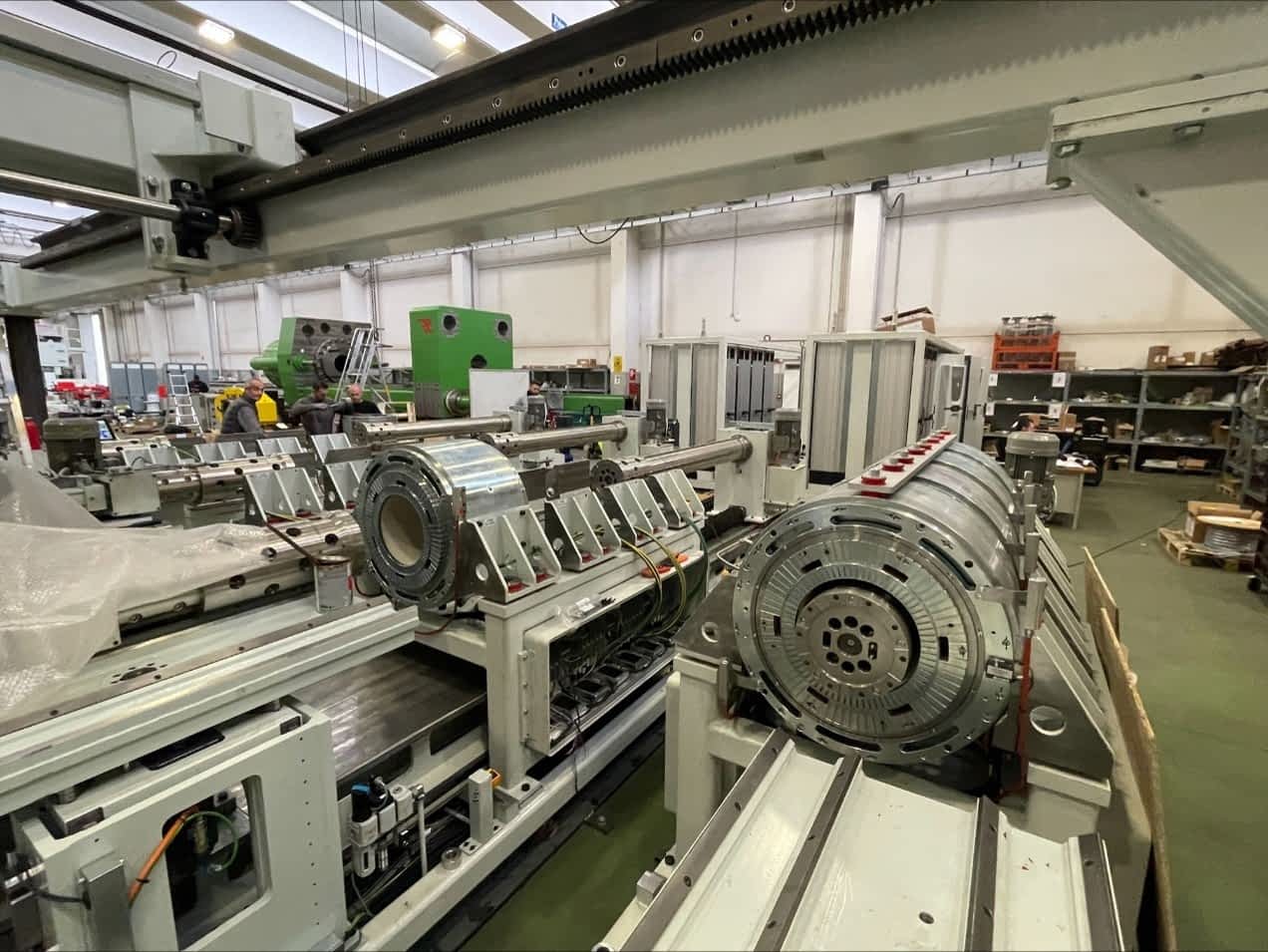

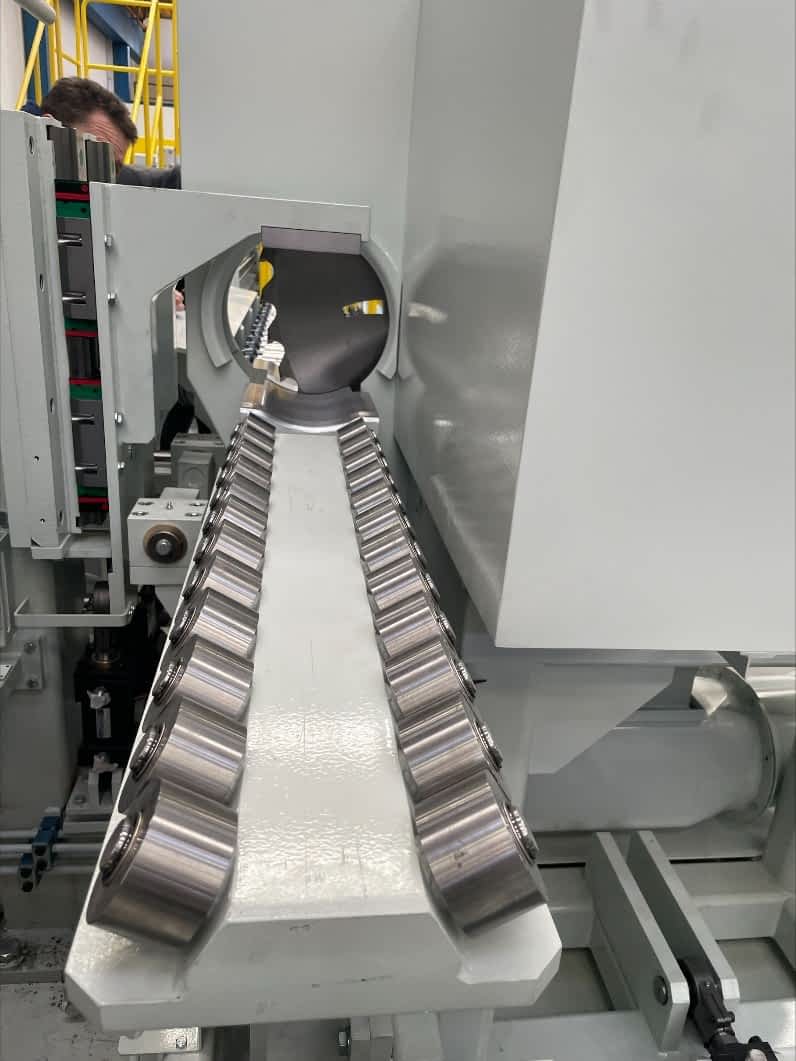

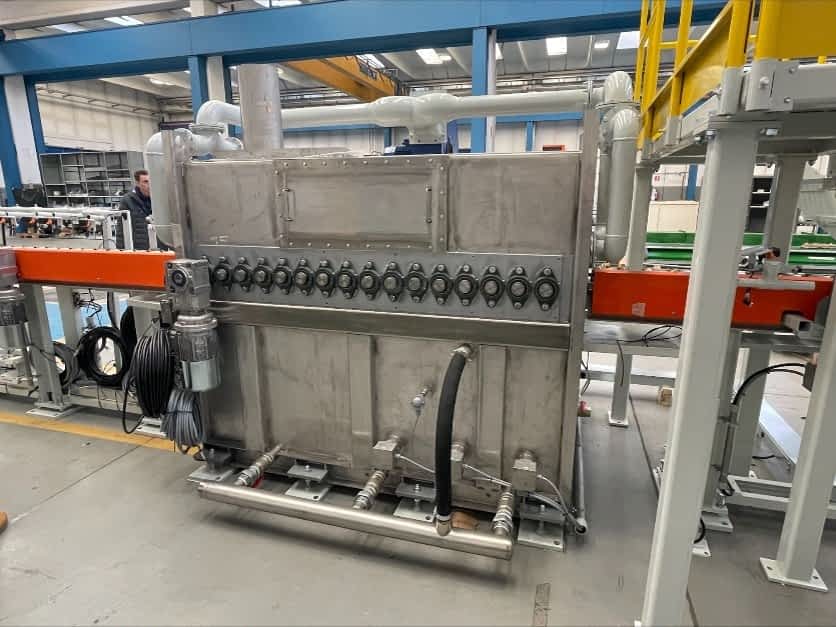

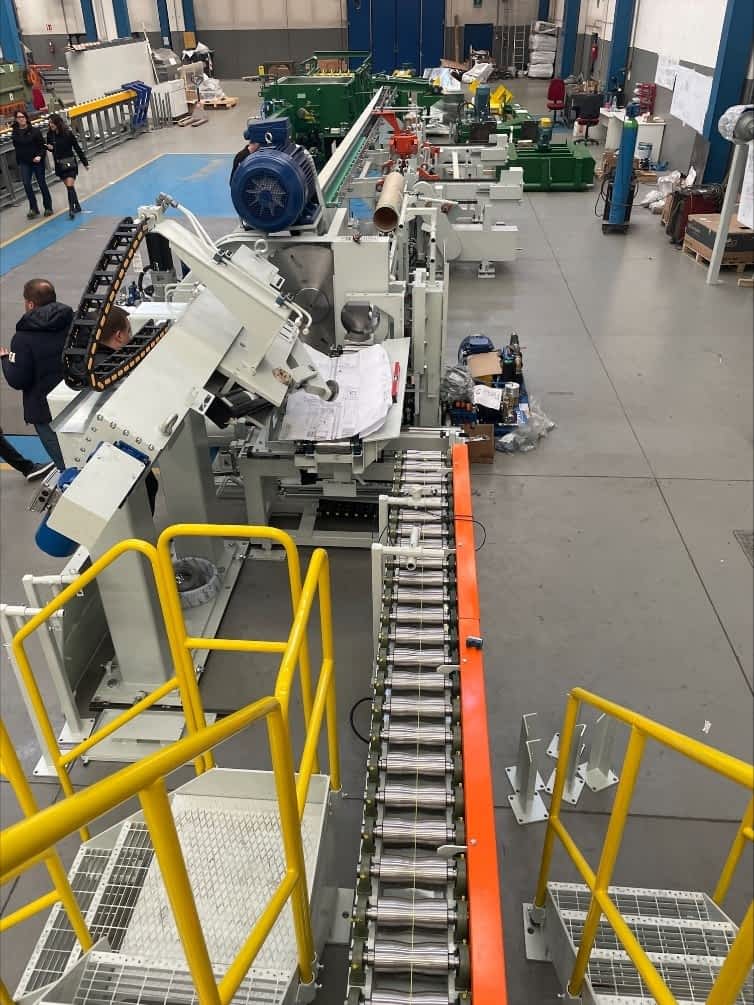

  • Innovative Technologien: Bolzenerwärmungsanlagen mit 40% höherer Energieeffizienz, hochflexible Profilkühlung & direkt verketteter Materialfluss

Facts zur neuen P40 Strangpressanlage

  • 40 Meganewton Presskraft
  • Durchmesser: 10 Zoll
  • Gewicht pro kg/m: 15 kg
  • Umkreis Hohlprofile: 200×200 mm bzw. 280×80 mm
  • Umkreis Flachprofile: max. Breite 320 mm symmetrisch, 250 mm asymmetrisch
  • Profillänge: 2000 mm +/- 1,5 mm
  • Profillänge: 8000 mm +/- 10 mm
  • Kühlung: Wasser und Luft
  • Legierungen: Alle in Nenzing verfügbaren Legierungen; neue Legierungen auf Anfrage

Energieeffizienz

Der Strombedarf unseres Werkes in Nenzing wird seit 1. Januar 2022 zu 100% aus erneuerbaren Energien gespeist. Auf Basis der Stromkennzeichnung 2020 unseres lokalen Lieferanten können so ca. 700 Tonnen an Emissionen am Standort eingespart werden (bei einem im Vergleichszeitraum bereits hohen Anteil erneuerbarer Energien von ca. 93%). Dies verringert den ohnehin schon sehr niedrigen Wert der CO2 Emissionen in der Produktion unseres Werkes weiter.

News

Hydro Nenzing investiert 45 Millionen Euro

Juli 27, 2021

Im Mai erfolgte der offizielle Spatenstich

Juni 15, 2022

Posts

Erfahren Sie mehr über unsere Geschichte

Mai 8, 2022

t

Wie viele Tonnen Beton wurden für die Fundamente verarbeitet?



800m³ Beton, das entspricht 96 LKW Ladungen. Damit wurden 64 Stützfundamente betoniert.

Wichtige Events

2022

Feb

Beginn der Abbruch- und Vorbereitungsarbeiten

Für das Erweiterungsprojekt musste ein kleiner Teil des bestehenden Gebäudes abgerissen werden. Zudem waren zahlreiche Vorbereitungsarbeiten für diverse Kanäle und Schächte nötig.

2022

Mär

Beginn der Bauarbeiten

2022

Mai

Offizieller Spatenstich (verschoben aufgrund COVID)

Im Mai wurde gemeinsam mit Bürgermeister Florian Kasseroler und Ladtagsvizepräsidentin Dr. Moniva Vonier mit der gesamten Belegschaft der Spatenstich gefeiert.

Mehr erfahren

2022

Mai

Die ersten Fundamente werden betoniert

Insgesamt wurden 64 Stützenfundamente betoniert, dafür waren 800 m³ Beton benötigt, das entspricht 96 LKW Ladungen.

2022

Jun

Raupenkran LR1250 wird angeliefert

Für die Fertigteilmontage der bis zu 75 Tonnen schweren Elemente haben wir einen riesigen Raupenkran vor Ort.

2023

Feb

Firstfeier

Mitte Februar fand die Firstfeier zusammen mit dem Projektteam statt. Ganz traditionell wurde der Firstbaum aufgestellt. Anschließend bedankte sich unser Projektleiter Helmut Gassner bei allen Beteiligten und bei einem leckeren Essen wurde auf diesen Meilenstein in geselliger Runde angestoßen.

2023

Jun

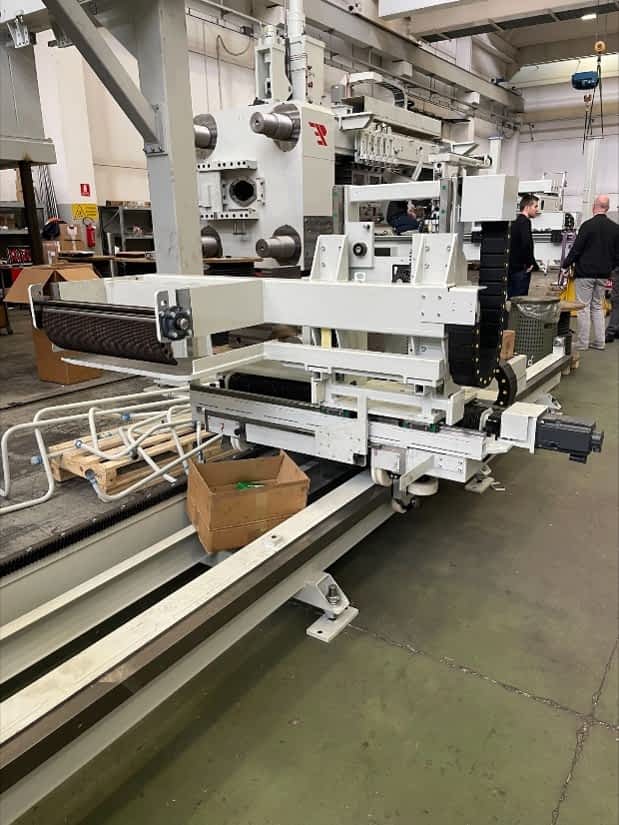

Voraussichtlicher Pressenstart der P40

t

Wie groß wird die neu geschaffene Produktions- und Bürofläche sein?



10.000 m² - Es ensteht eine neue Strangpresslinie sowie eine Bearbeitungshalle im Obergeschoss mit automatischem Warenfluss. Zudem entstehen neue Büroräumlichkeiten.

9

50 Jahre Hydro

8

Projekt Mega

Fakten

über uns

Hydro Nenzing entwickelt und produziert heute jährlich mehr als 44.000 Tonnen Aluminiumprofile auf drei Strangpresslinien (P16, P18, P22) und mit über 450 Mitarbeitenden. Zudem verfügt Hydro Nenzing über vielfältige Bearbeitungsmöglichkeiten im hauseigenen Bearbeitungszentrum und kümmert sich um die richtige Oberflächenveredelung für Ihr innovatives Produkt.

Erfahren Sie mehr über unsere technischen Möglichkeiten und Services als Full Service Supplier in unserer digitalen Broschüre.

Mehr über Uns


Gegründet vor 50 Jahren (1972)



Über 450 Mitarbeiterinnen & Mitarbeiter



Über 1.000 aktive Kunden



3 Strangpresslinien: 46.000 Tonnen Kapazität



Bearbeitungszentrum mit über 50 Maschinen



Projekt MEGA: Erweiterung des Standortes um eine vierte Strangpresslinie und erweiterte Bearbeitungskapazitäten bis 2023

  • Cookie-Richtlinie
  • Datenschutzerklärung
  • Haftungsausschluss
  • Facebook
  • Instagram
  • RSS
© 2022 Norsk Hydro ASA
Cookie-Zustimmung verwalten
Um dir ein optimales Erlebnis zu bieten, verwenden wir Technologien wie Cookies, um Geräteinformationen zu speichern und/oder darauf zuzugreifen. Wenn du diesen Technologien zustimmst, können wir Daten wie das Surfverhalten oder eindeutige IDs auf dieser Website verarbeiten. Wenn du deine Zustimmung nicht erteilst oder zurückziehst, können bestimmte Merkmale und Funktionen beeinträchtigt werden.
Funktional Immer aktiv
Die technische Speicherung oder der Zugang ist unbedingt erforderlich für den rechtmäßigen Zweck, die Nutzung eines bestimmten Dienstes zu ermöglichen, der vom Teilnehmer oder Nutzer ausdrücklich gewünscht wird, oder für den alleinigen Zweck, die Übertragung einer Nachricht über ein elektronisches Kommunikationsnetz durchzuführen.
Vorlieben
Die technische Speicherung oder der Zugriff ist für den rechtmäßigen Zweck der Speicherung von Präferenzen erforderlich, die nicht vom Abonnenten oder Benutzer angefordert wurden.
Statistiken
Die technische Speicherung oder der Zugriff, der ausschließlich zu statistischen Zwecken erfolgt. Die technische Speicherung oder der Zugriff, der ausschließlich zu anonymen statistischen Zwecken verwendet wird. Ohne eine Vorladung, die freiwillige Zustimmung deines Internetdienstanbieters oder zusätzliche Aufzeichnungen von Dritten können die zu diesem Zweck gespeicherten oder abgerufenen Informationen allein in der Regel nicht dazu verwendet werden, dich zu identifizieren.
Marketing
Die technische Speicherung oder der Zugriff ist erforderlich, um Nutzerprofile zu erstellen, um Werbung zu versenden oder um den Nutzer auf einer Website oder über mehrere Websites hinweg zu ähnlichen Marketingzwecken zu verfolgen.
Optionen verwalten Dienste verwalten Anbieter verwalten Lese mehr über diese Zwecke
Einstellungen ansehen
{title} {title} {title}
